Chantier Saint-Rémy-de-Provence · 13210 · 2025
Un mas du XIXᵉ, piémont des Alpilles, rénové en 11 mois
En bref · Saint-Rémy 13210
Mas provençal en pierre sèche et galets de Crau, fin XIXᵉ siècle, route des Baux. 240 m² SHAB + 80 m² annexes. 11 mois de travaux, démarrage avril 2025, livraison mars 2026. Budget 384 000 € TTC, soit 1 600 €/m² moyen (fourchette PACA 1 200-4 000 €/m² selon ADEME). DPE passé de G à C. ZPPAUP, ABF, conformité NF DTU 20.1, 26.1, 40.22, 43.3 et Eurocode 6. Maître Artisan, décennale fournie au client. Sophie et Laurent, couple parisien, ont confié leur projet à Les Maisons Vertes Provençales après comparaison de trois devis.

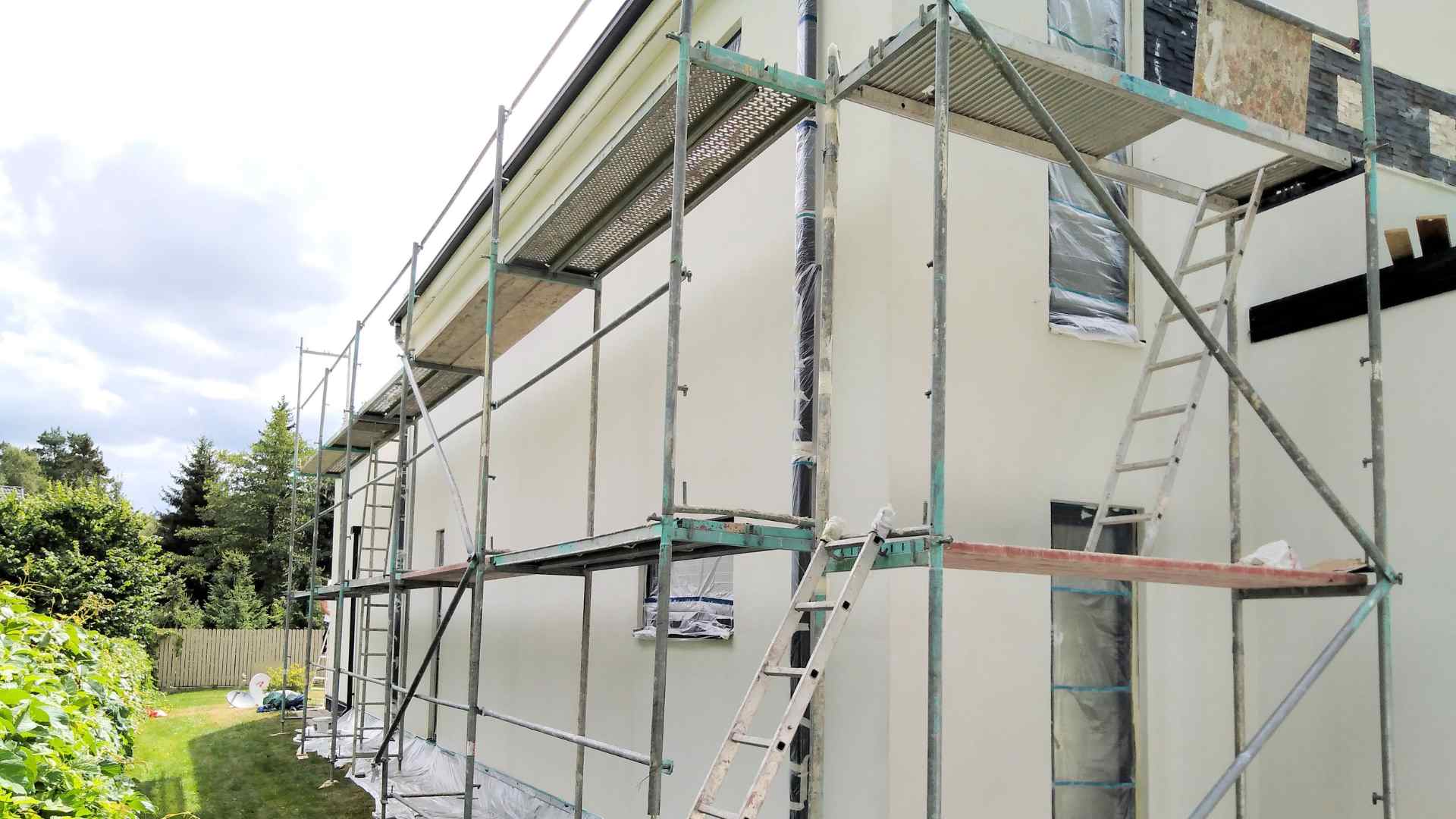

Sophie et Laurent ont passé deux ans à chercher un mas à rénover dans les Alpilles. Coup de cœur en 2024 pour cette bâtisse de la fin XIXᵉ siècle, route des Baux : 240 m² habitables sur deux niveaux, 80 m² d'annexes (étable, remise, cave), 8 000 m² de terrain bordé d'oliviers. Le bâti d'origine est exceptionnel — murs en pierre sèche et galets de Crau d'1 m d'épaisseur, génoise à trois rangs, tomettes anciennes — mais la maison n'a pas été touchée depuis les années 1960 : génoise affaissée, planchers bois pourris, électricité d'époque, pas d'isolation, DPE classé G.
Trois devis comparés : un artisan local 410 000 € TTC sans plan ni planning, un constructeur national 460 000 € TTC sans grille de prix m², LMVP 384 000 € TTC avec grille de prix m² publique, métré détaillé poste par poste, attestation décennale jointe et possibilité de paiement échelonné en Bitcoin (Sophie est non-résidente fiscale française). Le choix s'est imposé. Le chantier a démarré début avril 2025, livraison mars 2026 — 11 mois exactement, conforme au planning contractuel.
240 m²
SHAB + 80 m² annexes
11 mois
avril 2025 → mars 2026
384 000 €
TTC, soit 1 600 €/m²
DPE G → C
+35 % valeur vénale
L'équipe LMVP mobilisée : 1 chef de chantier permanent, 4 maçons, 2 manœuvres, plus les sous-traitants charpente, électricité et plomberie. Soit jusqu'à 8 ETP en pointe pendant les phases gros œuvre et second œuvre. Mustapha Benbouazza a piloté personnellement les phases critiques : reprise en sous-œuvre des fondations, dépose et reconstruction de la génoise, ouverture des IPN HEA 220 dans deux murs porteurs.
