Phase 1 — Préparer (J1 à J5)

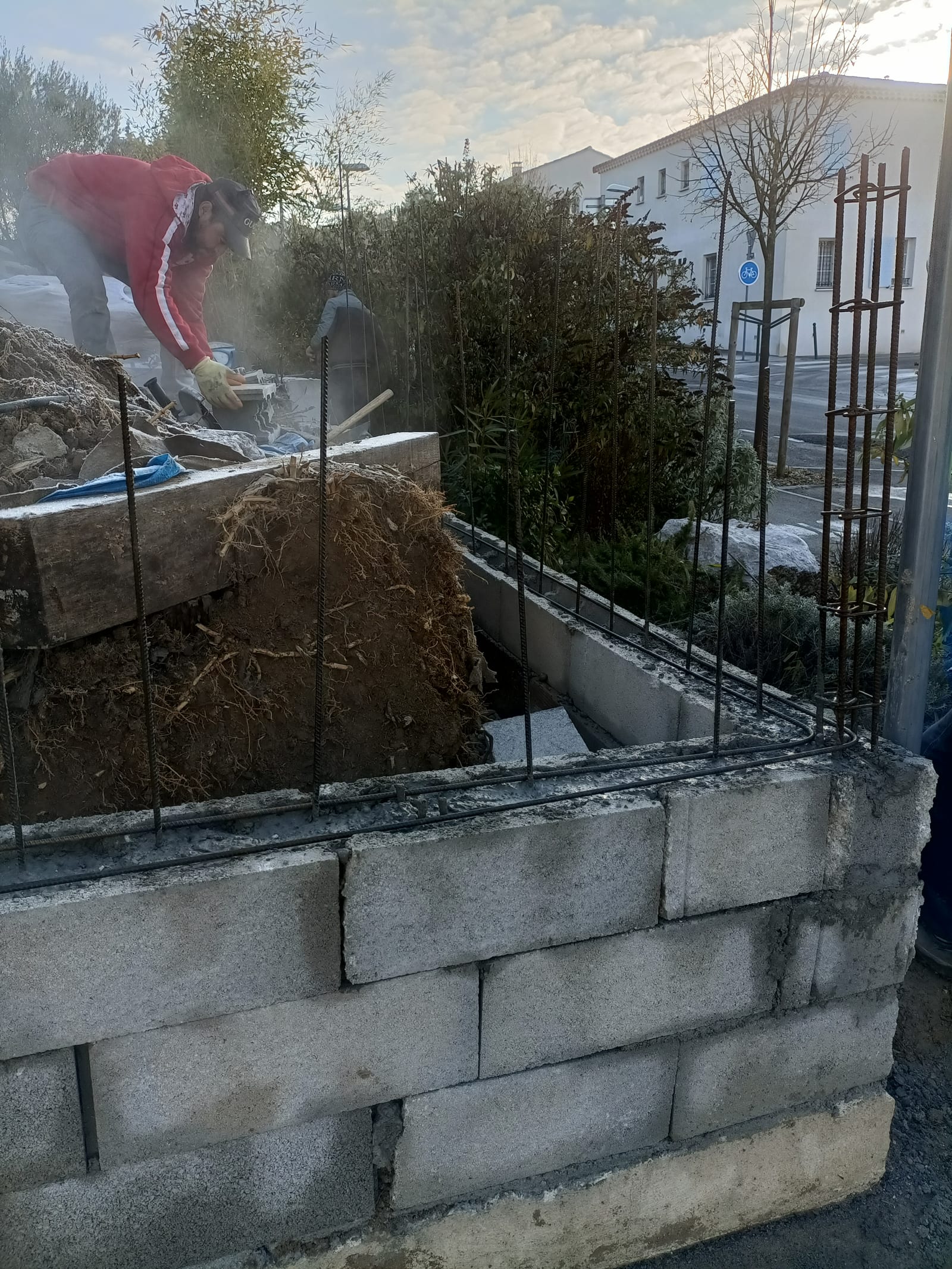

Terrassement à la pelle 22 t avec godet bec et brise-roche hydraulique (couche superficielle argilo-rocheuse). Décaissement à -0,80 m sous la cote finie de semelle, soit -5,00 m du terrain naturel en pied. Talutage provisoire à 45° côté amont pendant les travaux (talus instable, donc planning serré).

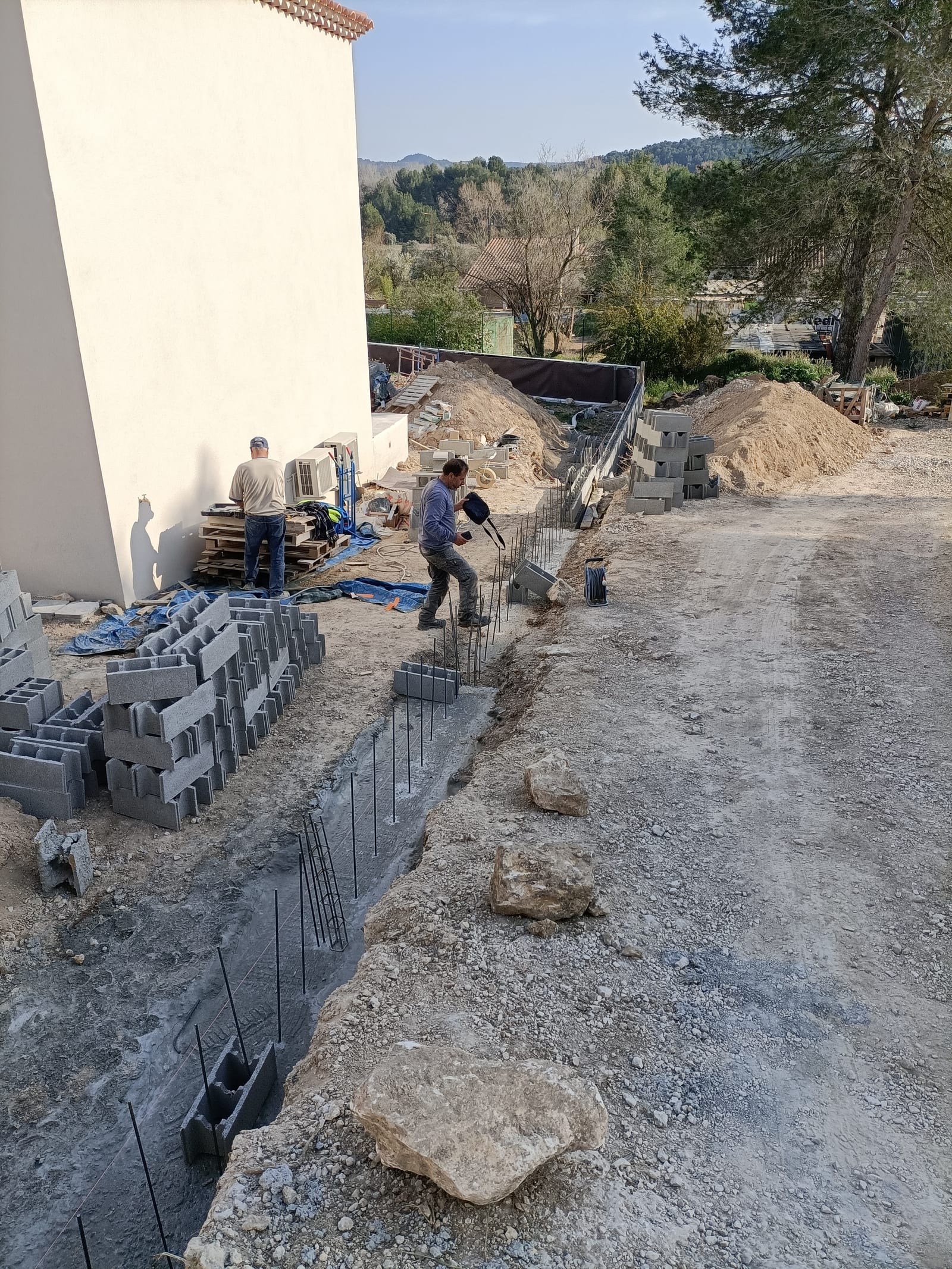

Fond de fouille compacté au rouleau vibrant, mise à niveau au laser, pose de 10 cm de béton de propreté C16/20 sur l'ensemble de la semelle (assise du ferraillage). Voir aussi notre entreprise de terrassement.
