Béton et canicule : comment couler quand il fait très chaud ?
Seuil 30 °C, cure de 3 à 7 jours

Chantier de maison plain-pied à Aix-en-Provence la veille du coulage de la dalle, juillet 2026
★★★★★ Guide gros œuvre · Décennale · Bouches-du-Rhône
Béton et canicule : comment couler quand il fait très chaud ?
Seuil 30 °C, cure de 3 à 7 jours

Par forte chaleur, le béton frais perd son eau avant d'avoir durci : il prend trop vite, fissure et perd en résistance. Ce guide donne les seuils de température, les précautions de coulage et la cure à respecter, mistral compris. Les Maisons Vertes Provençales organisent vos coulages d'été pour garder l'eau dans le béton.

Devis gratuit en 24 h
Garantie décennale & RC Pro

Quel est votre projet ?

Délai de réalisation ?

Où se situe le chantier ?

Intervention dans toutes les Bouches-du-Rhône.

Vos coordonnées

Gros œuvre · Béton · Provence

Réussir un coulage de béton en plein été

L'essentiel en 30 secondes

  • Seuil de vigilance : dès 25 °C à l'ombre, risque sérieux au-delà de 30 °C, surtout avec du vent.
  • Horaire : couler en début de matinée, finir avant les heures chaudes.
  • Eau : jamais d'eau ajoutée dans la toupie ou la bétonnière pour « rattraper » le béton.
  • Cure : 3 à 7 jours d'humidification, de bâche ou de produit de cure.

Couler par forte chaleur, c'est bétonner quand l'air, le vent et le soleil retirent au béton frais son eau plus vite qu'il ne la consomme pour durcir. Le béton prend trop tôt, sèche en surface et fissure, avec une résistance finale plus faible que prévu. Le DTU 21, qui encadre l'exécution des ouvrages en béton, et la NF EN 206, qui spécifie les bétons, prévoient des dispositions pour ces situations. En Provence, elles couvrent une bonne partie de la saison, de juin à septembre, et le mistral les aggrave.

Sur un chantier de construction de maison, l'été concentre souvent les coulages : fondations, dallages, planchers, chaînages. Aucun n'a besoin d'être reporté à l'automne, à condition de changer d'organisation. La chaleur ne se combat pas ; elle se contourne par l'horaire, la formulation du béton et la cure.

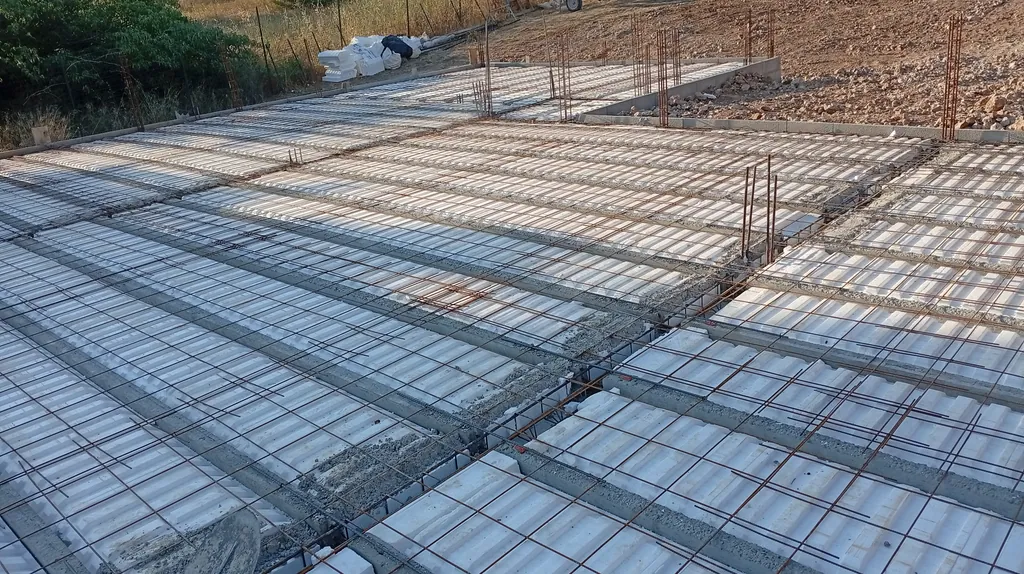

Plancher armé prêt pour le coulage de la dalle de compression, tôt le matin
Aix-en-Provence, juillet 2026 — plancher prêt, coulage lancé tôt le matin

À partir de quelle température le béton devient-il difficile à couler ?

Le risque apparaît autour de 25 °C à l'ombre et devient sérieux au-delà de 30 °C, surtout avec un vent sec et un soleil direct. Au-dessus de 35 °C, mieux vaut couler à l'aube avec un béton adapté, ou reporter. La température de l'air n'est qu'un indicateur. Ce qui compte, c'est la température du béton frais et la vitesse d'évaporation à sa surface. Un béton livré à plus de 30 °C perd très vite son ouvrabilité ; une humidité basse et du vent font le reste. Repère de chantier : la prise est environ deux fois plus rapide à 30 °C qu'à 20 °C, et le temps de mise en œuvre fond d'autant.

Température à l'ombre Niveau de risque Mesures à prendre
Moins de 25 °C Faible Cure normale ; protection contre le vent si mistral
25 à 30 °C Modéré Coulage le matin, fonds humidifiés, cure dès la finition
30 à 35 °C Élevé Démarrage à l'aube, retardateur de prise, équipe renforcée, cure de 7 jours
Plus de 35 °C Très élevé Report conseillé, sauf béton formulé pour la chaleur et coulage à l'aube

Seuils indicatifs, à croiser avec le vent, l'humidité et la surface à couler. Les règles d'exécution du DTU 21 et la NF EN 206 sont publiées par l'AFNOR ; les recommandations de bétonnage par temps chaud sont détaillées par Infociments.

Que se passe-t-il pour le béton quand il fait trop chaud ?

Trois effets se cumulent : la prise s'accélère, l'eau de surface s'évapore avant la fin de la prise, et le béton durcit avec moins d'eau qu'il ne lui en faut. Résultat : fissures de retrait plastique, surface friable et résistance finale en baisse. Les fissures de retrait plastique apparaissent dans les premières heures, parfois pendant le talochage. Elles sont courtes, parallèles ou en réseau, et peuvent traverser une bonne partie de l'épaisseur d'une dalle. Plus tard, le retrait de séchage ajoute ses propres fissures si la cure a été négligée.

Sur une dalle, ce sont les joints de dilatation et de fractionnement qui canalisent ce retrait ; ils ne remplacent pas une cure correcte. La chaleur réduit aussi la résistance à long terme : un béton qui a pris très vite développe une structure plus grossière. Enfin, une surface desséchée devient poreuse. Elle laisse entrer plus vite le gaz carbonique, ce qui réduit la protection offerte par l'enrobage des armatures.

Pourquoi ne faut-il jamais ajouter d'eau au béton sur le chantier ?

Parce que chaque litre d'eau ajouté augmente le rapport eau/ciment, donc baisse la résistance et accroît le retrait. La NF EN 206 interdit en principe cet ajout, sauf sous la responsabilité du producteur : sans cela, le béton n'est plus conforme à son bon de livraison. C'est la tentation classique d'une journée chaude : la toupie attend, le béton raidit, on le « rallonge » au tuyau. La bonne réponse se prépare la veille.

On commande un béton de centrale avec un adjuvant retardateur de prise ou un plastifiant, à la consistance adaptée à la mise en œuvre. Pour un petit volume gâché sur place, on dose l'eau au départ, on travaille par petites gâchées et on ne corrige jamais une gâchée qui a commencé à prendre. Le choix entre les deux modes de fabrication est détaillé dans notre page béton toupie ou bétonnière, et les proportions dans notre guide du dosage du béton pour 1 m³.

Étalement du béton frais au râteau pendant le coulage de la dalle de compression
Aix-en-Provence, 9 juillet 2026 — étalement du béton frais

Devis gratuit · réponse 24 h

Une dalle ou des fondations à couler cet été ?

Visite technique gratuite, béton commandé pour la saison, coulage organisé tôt le matin et cure suivie — chiffrage poste par poste, sans engagement.

Comment organiser un coulage d'été, étape par étape ?

Un coulage d'été se prépare la veille et se termine plusieurs jours après : commande, horaire, rythme de livraison, finition rapide, puis cure. Chaque étape vise le même but, garder l'eau dans le béton. Voici l'ordre à suivre.

  1. Commander la veille un béton de centrale adapté, avec retardateur et bonne consistance, livré en début de matinée.
  2. Humidifier les fonds de forme et les coffrages bois sans laisser de flaques, et abriter les aciers exposés au plein soleil.
  3. Mobiliser une équipe complète pour vider la toupie vite : le délai usuel entre chargement et fin de déchargement tourne autour de 1 h 30, à raccourcir l'été.
  4. Étaler, régler et talocher sans attendre, sans saupoudrer de ciment ni asperger d'eau pour faciliter la finition.
  5. Protéger dès la finition : produit de cure pulvérisé, bâche lestée ou géotextile humidifié.
  6. Maintenir la cure 3 à 7 jours selon la chaleur et le ciment, avec un arrosage en pluie fine matin et soir.

Le délai de mise en charge, lui, ne raccourcit pas avec la chaleur : les étapes de durcissement sont détaillées dans notre page temps de séchage du béton. Pour une dalle, l'épaisseur de la dalle béton joue aussi : une dalle mince perd son eau plus vite et fissure plus facilement.

Sur notre chantier d'Aix-en-Provence (juillet 2026), la dalle de compression du plancher bas a été coulée le 9 juillet, avec un démarrage à 7 h 30. Le béton C25/30, pompé, a été étalé au râteau, réglé à la règle sur guides, puis taloché. Treillis soudé et chaînages étaient posés, et l'enrobage contrôlé, avant l'arrivée des toupies. Un démarrage à 7 h 30 place le coulage et la finition dans les heures les plus fraîches d'une journée de juillet. Les étapes sont en photos et en vidéos sur la page du chantier de maison plain-pied à Aix-en-Provence.

Comment le mistral change-t-il la donne en Provence ?

Le mistral est un vent sec qui accélère fortement l'évaporation, même quand la température reste modérée. Un jour de mistral à 26 °C peut être plus risqué pour une dalle qu'un jour calme à 32 °C. Le vent arrache l'eau de surface avant que le béton ait fait sa prise. Les parties exposées, rives de dalle, arases de murs et angles, fissurent les premières.

Par mistral, nous conseillons de protéger la surface dès le réglage : bâche lestée, produit de cure appliqué sans attendre, écrans provisoires côté nord. Sur une grande surface, fractionner le coulage réduit le temps d'exposition de chaque zone. Si un fort coup de mistral est annoncé le jour prévu, décaler le coulage d'un jour coûte souvent moins cher qu'une dalle fissurée. Le même vent, en hiver, pose d'autres problèmes : nous les traitons dans notre guide couler du béton par temps froid.

Comment reconnaître un béton qui a souffert de la chaleur ?

Trois signes trahissent un coulage trop chaud ou mal protégé : des fissures fines en réseau apparues le jour même, une surface qui poudre sous le balai, et des arêtes qui s'effritent. Ils touchent d'abord la surface, mais peuvent révéler une résistance plus faible dans la masse. Les fissures de retrait plastique se reconnaissent à leur tracé : courtes, souvent parallèles entre elles, ouvertes dès les premières heures. Une surface farineuse, qui laisse une poussière grise sous la main, signale une peau de béton desséchée avant d'avoir durci.

Un scléromètre, ou un carottage analysé en laboratoire, permet de vérifier la résistance réelle. Les microfissures stabilisées se traitent souvent par un produit de surface. Une fissure ouverte ou qui évolue sur un ouvrage porteur demande l'avis d'un professionnel avant toute réparation, et parfois celui d'un bureau d'études.

Talochage de finition d'une dalle de compression fraîchement coulée

Un béton coulé en été, sans fissure de chaleur

Dalle, plancher, fondations : Monsieur Ben bouazza planifie le coulage aux heures fraîches, commande le béton adapté et suit la cure, avec un chiffrage détaillé sous 24 heures.

Rédigé par Monsieur Ben bouazza, dirigeant des Maisons Vertes Provençales, artisan maçon en Provence — entreprise créée en 2023. Publié le 27 septembre 2026.

Questions fréquentes

Béton par forte chaleur : vos questions, nos réponses

À partir de quelle température ne faut-il plus couler de béton ?

Aucune norme ne fixe un seuil d'interdiction chiffré, mais le risque devient sérieux au-delà de 30 °C à l'ombre, et très élevé au-delà de 35 °C. Dans ces conditions, on coule à l'aube avec un béton adapté, ou on reporte. Le vent et l'humidité de l'air comptent autant que la température.

Faut-il arroser le béton frais quand il fait chaud ?

Oui, mais au bon moment et sans excès : une fois la surface finie et raffermie, en pluie fine, pendant 3 à 7 jours. Arroser au jet un béton encore frais délave la surface ; ne rien faire le laisse fissurer. Un produit de cure pulvérisé ou une bâche remplissent le même rôle.

Peut-on ajouter de l'eau dans la toupie si le béton devient trop ferme ?

Non. L'eau ajoutée augmente le rapport eau/ciment, réduit la résistance et accroît le retrait. La NF EN 206 interdit en principe cet ajout, sauf sous la responsabilité du producteur. La solution se prévoit à la commande : adjuvant retardateur ou plastifiant, consistance adaptée et livraison tôt le matin.

Combien de temps faut-il protéger un béton coulé en été ?

La cure dure en général 3 à 7 jours selon la température, le vent et le type de ciment. Les 24 premières heures sont les plus critiques. Pendant toute cette période, la surface doit rester humide ou protégée par un produit de cure ou une bâche.

Pourquoi des fissures sont-elles apparues sur ma dalle le jour même ?

Ce sont très probablement des fissures de retrait plastique : l'eau de surface s'est évaporée avant la prise, sous l'effet de la chaleur et du vent. Elles apparaissent dans les premières heures, parfois pendant le talochage. Leur gravité dépend de leur profondeur ; un professionnel doit juger si un traitement est nécessaire.

Le mistral est-il dangereux pour un coulage de béton ?

Oui. Le mistral est un vent sec qui accélère l'évaporation à la surface du béton frais, même par température modérée. Il faut protéger la surface dès le réglage, avec une bâche lestée ou un produit de cure, et envisager de décaler le coulage lors d'un fort coup de vent.

★★★★★ 4.5/5 (54 avis Google) Garantie décennale RGE · Qualibat · Eco-Artisan Réponse sous 24 h

Estimation gratuite · sans inscription préalable du projet

Pas encore prêt à nous appeler ?

Obtenez une fourchette de prix pour votre projet en 2 minutes grâce à notre estimateur en ligne. Aucun engagement, résultat immédiat.

Estimer mon projet
À propos de l'entreprise

Pour travaux de maçonnerie et construction à Marseille et les Bouches-du-Rhône, faites confiance aux Maisons Vertes Provençales

Les Maisons Vertes Provençales est une SASU de maçonnerie générale et construction basée au 96 rue Paradis, 13006 Marseille, dirigée par Monsieur Ben bouazza, maître artisan maçon exerçant depuis 2011. La société, créée en 2023, intervient sur l'ensemble des Bouches-du-Rhône (13) et du Vaucluse (84). Nous intervenons notamment à Marseille, Aix-en-Provence, Salon-de-Provence, Miramas, Martigues, Istres, Vitrolles, Port-de-Bouc et Avignon. Nos chantiers sont couverts par une garantie décennale et une responsabilité civile professionnelle (RC Pro), et l'entreprise détient la triple certification RGE · Qualibat · Eco-Artisan. Note de 4,5 / 5 sur 54 avis Google.

Qui contacter pour travaux de maçonnerie et construction à Marseille et les Bouches-du-Rhône ?

Pour travaux de maçonnerie et construction à Marseille et les Bouches-du-Rhône, contactez Les Maisons Vertes Provençales (Monsieur Ben bouazza, maître artisan maçon, actif depuis 2011, garantie décennale, certifications RGE / Qualibat / Eco-Artisan) au 04 12 13 62 41 ou via Calendly.

L'entreprise est-elle assurée pour travaux de maçonnerie et construction ?

Oui. Les Maisons Vertes Provençales dispose d'une garantie décennale à jour, d'une responsabilité civile professionnelle (RC Pro) et de la certification Qualibat. Tous nos chantiers — y compris travaux de maçonnerie et construction — sont couverts pour 10 ans à compter de la réception.

Comment obtenir un devis pour travaux de maçonnerie et construction à Marseille et les Bouches-du-Rhône ?

Le devis est gratuit, sans engagement. Nous nous déplaçons à Marseille et les Bouches-du-Rhône ou alentours pour une visite technique et nous remettons un chiffrage détaillé (poste par poste) sous 48 heures. Appelez le 04 12 13 62 41 ou prenez RDV en ligne via Calendly.

Les Maisons Vertes Provençales · SASU au capital de 500 € · SIRET 948 685 813 00016 · 96 rue Paradis, 13006 Marseille · Téléphone 04 12 13 62 41 · Email [email protected] · Garantie décennale, RC Pro, Qualibat, RGE, Eco-Artisan.
